Un cantiere ben organizzato non nasce da un semplice elenco di lavori, ma da una sequenza ragionata di attività, persone, materiali e controlli. La pianificazione del progetto aiuta a rispettare tempi e budget, ma soprattutto permette di integrare la sicurezza nelle decisioni quotidiane. In questa guida mostro come costruire un piano concreto per una ristrutturazione, come gestire cronoprogramma, documenti, interferenze e imprevisti.
Una regia chiara riduce ritardi e rischi in cantiere
- Definisci l’obiettivo e scomponi l’opera in attività verificabili.
- Collega ogni lavorazione a tempi, responsabili e prerequisiti.
- Inserisci la sicurezza nel piano fin dalla progettazione, non a lavori iniziati.
- Coordina imprese, fornitori e lavoratori autonomi per prevenire interferenze.
- Prevedi un margine del 10-15% sui tempi per gestire piccoli imprevisti nelle ristrutturazioni.
Da un’idea generale a un piano eseguibile
La prima domanda non è “quanto durerà il cantiere?”, ma che cosa deve essere consegnato. In una ristrutturazione di casa, per esempio, l’obiettivo può essere rifare il bagno, migliorare l’isolamento dell’involucro o rinnovare completamente un appartamento. Ogni obiettivo deve diventare un insieme di risultati concreti, controllabili e collegati tra loro.
Io parto sempre dalla scomposizione del lavoro in blocchi semplici. Demolizioni, smaltimento, opere murarie, impianti, impermeabilizzazione, posa delle finiture e collaudi non sono attività indipendenti: spesso una lavorazione può iniziare solo quando quella precedente è stata chiusa e verificata.
La scheda minima di ogni attività
Per evitare un piano troppo vago, assegno a ogni fase un responsabile preciso, una durata stimata, un prerequisito e un criterio di completamento. “Rifare l’impianto elettrico” è troppo generico; “posare le tubazioni, eseguire le tracce, chiudere le pareti e predisporre la documentazione di conformità” è già un’attività gestibile.
| Fase | Durata indicativa | Prerequisito | Verifica |
|---|---|---|---|
| Sopralluogo e rilievo | 1-2 giorni | Accesso all’immobile | Misure e criticità documentate |
| Demolizioni | 2-5 giorni | Protezione delle aree da conservare | Materiali rimossi e smaltimento organizzato |
| Impianti | 3-10 giorni | Tracciati e quote definiti | Prove e fotografie delle opere nascoste |
| Finiture | 5-15 giorni | Supporti asciutti e regolari | Controllo di posa e difetti visibili |
Le durate sono solo orientative e cambiano in base a metratura, accessibilità, numero di operatori e disponibilità dei materiali. La cosa importante è distinguere sempre tra stima iniziale e impegno contrattuale, così un ritardo nella consegna delle piastrelle non viene confuso con un errore di organizzazione.
Come costruire un cronoprogramma utile
Il cronoprogramma non dovrebbe essere una decorazione allegata al progetto. È lo strumento che mostra quando una lavorazione può partire, quali attività possono procedere in parallelo e dove si concentrano i rischi di ritardo. Per un piccolo cantiere domestico può bastare un foglio condiviso, purché venga aggiornato e sia comprensibile a tutti.
La sequenza deve seguire la logica tecnica dell’opera. Prima si proteggono gli spazi e si eseguono le demolizioni, poi si interviene sugli impianti, si chiudono le tracce, si realizzano eventuali impermeabilizzazioni e massetti, infine si passa a pavimenti, rivestimenti, tinteggiature e montaggi.
Dipendenze e margini di sicurezza
Una dipendenza indica che un’attività non può iniziare senza il completamento di un’altra. Il massetto, ad esempio, deve avere tempi adeguati di asciugatura prima della posa di una finitura sensibile all’umidità. Anticipare questa fase per recuperare una giornata può trasformarsi in distacchi, deformazioni e costi di rifacimento.
Nelle ristrutturazioni di dimensioni contenute considero prudente lasciare un margine complessivo del 10-15% sui tempi pianificati. Non è una regola di legge e non risolve problemi strutturali, ma aiuta a gestire consegne, piccole varianti, attese di asciugatura e imprevisti normalmente difficili da eliminare.
Un piano che si aggiorna
Il programma va rivisto ogni volta che cambia una condizione rilevante. Una variazione del progetto, l’ingresso di una nuova impresa o un ritardo nella fornitura possono modificare la sequenza e creare nuove interferenze. Io preferisco registrare data, modifica, responsabile e conseguenza, invece di correggere il file senza lasciare traccia.
Integrare la sicurezza nella progettazione del cantiere

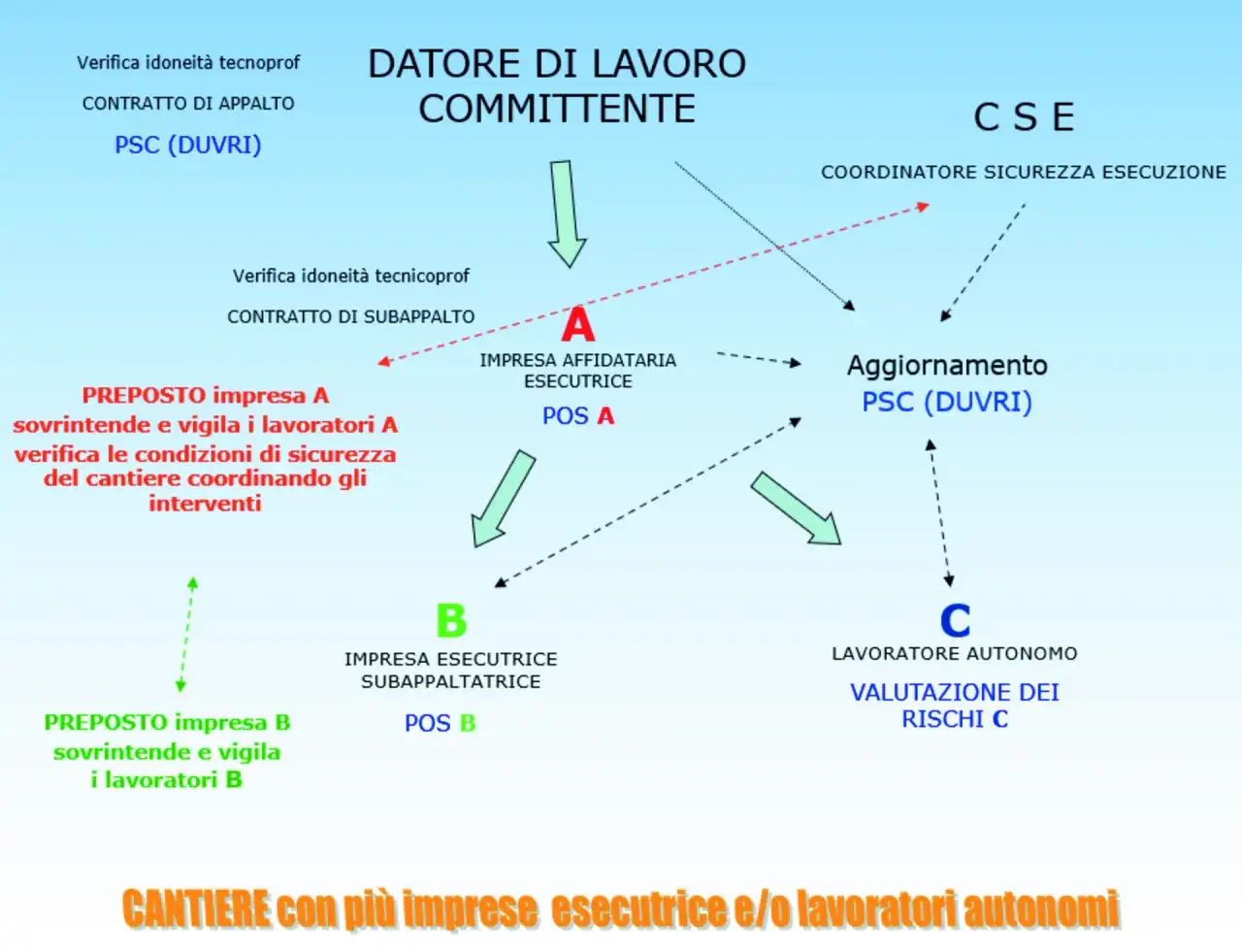

La sicurezza non coincide con l’elenco dei dispositivi di protezione individuale. Significa decidere in anticipo come si muovono persone e mezzi, dove si depositano i materiali, quali lavorazioni possono sovrapporsi e come si interviene in caso di emergenza. Secondo il D.Lgs. 81/2008, nei cantieri con più imprese esecutrici, anche non contemporanee, il committente deve designare il coordinatore per la progettazione e quello per l’esecuzione nei momenti previsti.
PSC, POS e PiMUS non sono documenti intercambiabili
Il PSC, cioè il Piano di Sicurezza e Coordinamento, organizza i rischi e le misure comuni del cantiere quando ricorrono i presupposti normativi. Il POS descrive invece come la singola impresa esegue le proprie lavorazioni e quali misure adotta. Quando si utilizza un ponteggio metallico fisso, il PiMUS disciplina montaggio, uso, trasformazione e smontaggio dell’opera provvisionale.
Un errore frequente consiste nel copiare un modello generico e consegnarlo come piano operativo. Un documento valido deve riferirsi al luogo reale, alle attrezzature effettivamente utilizzate e alle persone presenti. INAIL insiste proprio sulla necessità di piani specifici, comprensibili e coerenti con le fasi di lavoro.
Controlli preliminari per imprese e autonomi
Prima dell’ingresso in cantiere verifico l’idoneità tecnico-professionale, la formazione richiesta, le abilitazioni per le attrezzature e la documentazione prevista. Dal 1° ottobre 2024 la patente a crediti riguarda, nei casi previsti, imprese e lavoratori autonomi che operano nei cantieri temporanei o mobili. Nel 2026 conviene controllare sempre requisiti, eventuali esenzioni e situazione aggiornata prima dell’affidamento.
La documentazione non sostituisce il controllo sul campo. Se un lavoratore dispone del DPI corretto ma opera su un percorso ingombro, vicino a un mezzo in manovra o senza protezione contro una caduta, il rischio resta presente. La misura più efficace è spesso eliminare o separare il pericolo, prima ancora di affidarsi al comportamento individuale.
Organizzare spazi, accessi e interferenze
In un cantiere di ristrutturazione la logistica incide direttamente sulla sicurezza. Un accesso stretto, un deposito improvvisato sul pianerottolo o un passaggio condiviso con gli abitanti della casa possono creare problemi più seri di quanto suggerisca la dimensione dell’opera.

Il layout deve rispondere a domande concrete
La planimetria di cantiere dovrebbe indicare ingressi, viabilità, aree di carico e scarico, depositi, servizi, vie di esodo e punto di raccolta. Deve inoltre chiarire dove transitano i pedoni e dove operano i mezzi, evitando per quanto possibile percorsi sovrapposti.
- Quale ingresso viene usato per materiali e attrezzature?
- Dove vengono stoccati prodotti infiammabili, sacchi e rifiuti?
- Come possono uscire rapidamente lavoratori e residenti?
- Chi controlla l’area prima della consegna o della movimentazione?
- Come si mantiene libero il passaggio dei mezzi di soccorso?
Nei lavori esterni aggiungo anche la gestione di polveri, rumore, caduta di oggetti e rapporto con la strada o con i vicini. Per un’abitazione occupata, separare fisicamente l’area di lavoro e definire orari, accessi e comunicazioni riduce sia gli incidenti sia i conflitti quotidiani.
Le interferenze vanno programmate
Due imprese non devono trovarsi nello stesso spazio solo perché entrambe hanno disponibilità quel giorno. Muratori e idraulici possono collaborare in alcune fasi, ma demolizioni e posa di finiture delicate non dovrebbero procedere senza una separazione adeguata. Il cronoprogramma deve quindi indicare anche chi può lavorare contemporaneamente e a quali condizioni.
Controllare l’avanzamento senza perdere il controllo
Un buon piano diventa inutile se nessuno verifica ciò che accade davvero. La gestione più pratica prevede un controllo breve all’inizio della giornata, un aggiornamento delle attività completate e una verifica settimanale di tempi, materiali, varianti e rischi.
Una riunione breve può bastare
Non servono incontri interminabili. Quindici o trenta minuti possono essere sufficienti per chiarire le lavorazioni imminenti, le interferenze, le consegne e le misure di sicurezza da mantenere. Io registro le decisioni con un responsabile e una scadenza, perché un’indicazione senza proprietario tende a scomparire appena aumenta la pressione.
Quando emerge una situazione non sicura, la priorità è fermare la lavorazione interessata e correggere la causa. Recuperare qualche ora non giustifica l’avvio di un’attività senza protezioni, con attrezzature non idonee o in condizioni meteo incompatibili con il lavoro previsto.
Leggi anche: Direttore dei lavori - compiti, controlli e responsabilità
Gli errori che fanno saltare tempi e budget
- Avviare i lavori senza avere verificato materiali, autorizzazioni e accessi.
- Considerare la sicurezza un adempimento separato dalle scelte tecniche.
- Affidare troppe attività allo stesso periodo senza analizzare le interferenze.
- Non distinguere una variante richiesta dal committente da un errore di esecuzione.
- Modificare il cronoprogramma senza informare imprese e coordinatori.
- Usare stime troppo ottimistiche per ottenere un preventivo più attraente.
Il problema più costoso, nella mia esperienza, non è quasi mai il singolo ritardo. È la mancanza di una decisione tempestiva. Se una consegna slitta di tre giorni ma il piano viene aggiornato subito, l’effetto può essere limitato; se nessuno interviene, il ritardo si propaga alle lavorazioni successive.
La regola pratica per chiudere il cantiere senza sorprese
Prima dell’avvio, ogni attività importante dovrebbe avere cinque elementi visibili: che cosa fare, chi lo fa, quando, con quali condizioni e come si verifica. Questa semplice struttura rende più facile confrontare il progetto con la realtà e individuare subito ciò che non torna.
Per una ristrutturazione domestica, consiglio di conservare in un’unica cartella il cronoprogramma aggiornato, i verbali, le schede tecniche, le fotografie delle opere nascoste e le istruzioni di manutenzione. Una pianificazione chiara non elimina gli imprevisti, ma fa in modo che ogni problema abbia un responsabile, una priorità e una soluzione praticabile.
