Installare pannelli solari su una casa può essere molto più semplice di quanto sembri, ma solo quando impianto, edificio e connessione rispettano condizioni precise. L’iter semplificato fotovoltaico riguarda soprattutto la pratica edilizia, il Modello Unico per l’allaccio e la corretta gestione del Bonus Casa nel 2026.
La strada più rapida dipende da tetto, potenza e vincoli
- Edilizia libera per molte installazioni su edifici esistenti, ma non automaticamente in presenza di vincoli.
- Il Modello Unico semplifica connessione, esercizio e comunicazioni per impianti fino a 200 kW, se sono rispettati i requisiti.
- Nel 2026 il Bonus Casa può coprire il 50% della spesa sulla casa principale o il 36% negli altri casi.
- Il limite ordinario è di 96.000 euro per unità immobiliare, con recupero in dieci rate annuali.
- Per il bonus servono bonifico parlante, fatture, documenti tecnici e comunicazione ENEA quando prevista.

Che cosa comprende davvero la procedura semplificata
Quando si parla di procedura semplificata non si indica un unico modulo valido per tutti. In pratica bisogna coordinare tre percorsi diversi: il titolo edilizio, l’autorizzazione paesaggistica quando necessaria e la connessione dell’impianto alla rete elettrica.
Per una normale casa unifamiliare con pannelli installati sul tetto, senza particolari vincoli e senza interventi edilizi rilevanti, l’opera può rientrare nell’attività edilizia libera. Questo non significa però “non fare nulla”: restano da verificare la conformità dell’immobile, le regole comunali, la sicurezza del tetto e gli adempimenti verso il gestore di rete.
Il portale Italia Semplice ha ampliato le tipologie di impianti che possono beneficiare dei regimi più agili. Le semplificazioni riguardano anche alcune installazioni su pertinenze, impianti integrati negli edifici e determinate modifiche di impianti esistenti. La potenza e la posizione dei moduli fanno però la differenza, soprattutto quando l’impianto è a terra.
Quale pratica edilizia serve per il tuo impianto
La prima verifica da fare non riguarda il preventivo dell’installatore, ma il regime amministrativo applicabile. Io partirei sempre da una visura urbanistica e da un controllo dei vincoli, perché una pratica sbagliata può creare problemi anche quando l’impianto è tecnicamente perfetto.
| Situazione | Procedura probabile | Attenzione principale |
|---|---|---|
| Pannelli su tetto di edificio esistente, senza vincoli | Attività edilizia libera | Verificare regolamento comunale e sicurezza strutturale |
| Intervento con opere edilizie accessorie o modifiche rilevanti | CILA, SCIA o altro titolo comunale | Il tecnico deve descrivere correttamente tutte le opere |
| Impianto a terra o installazione di dimensioni maggiori | PAS o autorizzazione più articolata | Controllare destinazione urbanistica e potenza |
| Edificio storico, area paesaggistica o zona vincolata | Procedura edilizia con eventuale autorizzazione paesaggistica | L’edilizia libera non esclude sempre il vincolo |
| Condominio | Regime edilizio più eventuali adempimenti condominiali | Distinguere tetto comune, parti private e passaggi dei cavi |
La semplificazione edilizia non sostituisce un’autorizzazione paesaggistica richiesta dalla legge. In alcuni casi specifici il rilascio è esente o più rapido, ma non conviene dedurlo soltanto guardando la facciata dell’edificio. Il vincolo va verificato sulla particella e sull’immobile, non per impressione.
Nel caso di un condominio, l’installazione sul tetto comune richiede anche una gestione corretta degli spazi, dell’accesso per la manutenzione e della ripartizione dei consumi. Un impianto destinato a una sola unità può essere possibile, ma il progetto deve evitare danni alle parti comuni e rispettare i diritti degli altri proprietari.
Come si svolge il percorso dall’idea all’allaccio
Per una casa con contatore già attivo e un impianto di dimensioni ordinarie, il percorso può essere organizzato in pochi passaggi. Il punto importante è rispettare l’ordine, soprattutto per la comunicazione da presentare prima dell’inizio dei lavori.

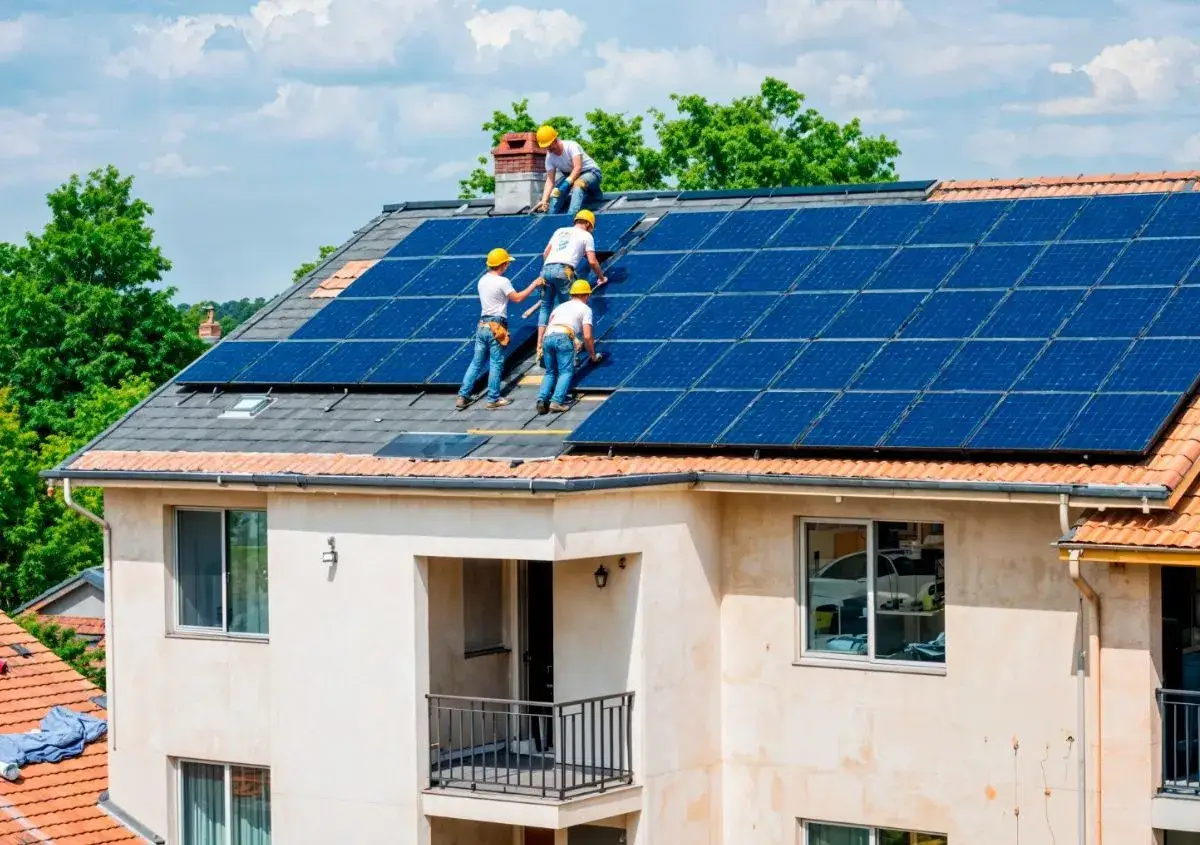

- Verifica preliminare. Si controllano stato legittimo dell’immobile, vincoli, orientamento, ombreggiamenti, portata del tetto e potenza disponibile al contatore.
- Progetto e preventivo. L’installatore definisce moduli, inverter, eventuale batteria, schema elettrico, sistemi di protezione e potenza da immettere in rete.
- Scelta della pratica edilizia. Il tecnico stabilisce se basta l’attività libera oppure se servono CILA, SCIA, PAS o autorizzazioni aggiuntive.
- Invio del Modello Unico. Quando l’impianto possiede i requisiti, la Parte I viene inviata al gestore di rete prima dell’avvio dei lavori.
- Installazione e collaudo. L’impresa realizza l’impianto secondo le norme tecniche applicabili e rilascia la dichiarazione di conformità.
- Chiusura della procedura. Dopo i lavori si trasmette la Parte II del modello e il gestore completa gli adempimenti di connessione e attivazione.
Il Modello Unico non è una pratica edilizia. È uno strumento per gestire in forma semplificata la realizzazione, la connessione e l’esercizio dell’impianto. Secondo le regole applicate da ARERA, può riguardare impianti fino a 200 kW, ma devono essere rispettate condizioni come il punto di prelievo già attivo, l’assenza di altri impianti di produzione sullo stesso punto e la presenza di lavori di rete semplici.
Per esempio, un impianto da 6 kW su una casa già collegata alla rete, senza un altro impianto sullo stesso POD, è il caso tipico in cui verificare l’accesso a questo percorso. Se invece occorre realizzare una nuova connessione complessa o l’impianto è a terra, la procedura può cambiare completamente.
Documenti, tempi e errori che fanno perdere tempo
La documentazione richiesta varia in base al distributore e al tipo di intervento, ma il fascicolo di base dovrebbe contenere almeno i dati catastali, il POD, il titolo di disponibilità dell’immobile, lo schema dell’impianto, il progetto, le schede tecniche e il preventivo di connessione.
Io farei inserire nel contratto anche chi si occupa delle pratiche. A volte il cliente pensa di aver acquistato un servizio completo, mentre il preventivo comprende solo montaggio e materiali. La responsabilità per Modello Unico, ENEA o autorizzazioni locali deve essere scritta chiaramente.
- Iniziare i lavori prima dell’invio della comunicazione richiesta dal gestore.
- Confondere l’attività edilizia libera con l’assenza di autorizzazioni paesaggistiche.
- Indicare una potenza dell’impianto diversa da quella riportata nei documenti di connessione.
- Dimenticare che un altro impianto già collegato può impedire l’uso del Modello Unico.
- Non verificare se il tetto è idoneo a sostenere peso, vento e sistemi di fissaggio.
- Presentare fatture generiche, senza distinguere pannelli, accumulo, opere elettriche e manodopera.
Non esiste un tempo unico valido per ogni installazione. Un impianto domestico senza vincoli può procedere rapidamente, mentre un edificio in area tutelata o una connessione che richiede opere sulla rete può allungare sensibilmente il calendario. Il vero fattore critico spesso non è il montaggio, ma la verifica iniziale.
Bonus fotovoltaico 2026 e pagamenti corretti
Nel 2026 l’installazione di un impianto fotovoltaico può rientrare nel Bonus Casa come intervento basato sull’impiego di fonti rinnovabili. Per le spese sostenute sulla propria abitazione principale, dal proprietario o dal titolare di un diritto reale di godimento, la detrazione è pari al 50%. Negli altri casi l’aliquota ordinaria è del 36%.
Il limite è di 96.000 euro per unità immobiliare, considerando le spese agevolabili secondo le regole del bonus. La detrazione non viene rimborsata subito: viene normalmente ripartita in dieci quote annuali di pari importo, sempre che il contribuente abbia sufficiente imposta da scontare.
Nel calcolo possono rientrare, quando correttamente documentati, anche componenti collegati all’impianto come il sistema di accumulo e le opere necessarie alla posa. Non è invece possibile usare due agevolazioni sulla stessa spesa. Lo stesso euro non può essere detratto due volte.
Leggi anche: Planimetria catastale, cosa mostra e come verificarla
Gli adempimenti fiscali da non saltare
Il pagamento deve essere eseguito con bonifico parlante, indicando causale normativa, codice fiscale del beneficiario della detrazione e partita IVA o codice fiscale dell’impresa. Vanno conservati fatture, ricevute dei bonifici, documentazione tecnica, dichiarazione di conformità e prova della pratica edilizia o della comunicazione di attività libera.
Per gli interventi che comportano risparmio energetico o uso di fonti rinnovabili è prevista anche la comunicazione telematica all’ENEA. In linea generale, la scheda va inviata entro 90 giorni dalla fine dei lavori attraverso il portale dedicato. L’eventuale sconto in fattura o cessione del credito non è la regola ordinaria e può essere utilizzato solo nei casi di deroga previsti dalla normativa.
L’Agenzia delle Entrate considera essenziale la coerenza tra pagamenti, fatture, intestatario della detrazione e immobile interessato. Prima di effettuare il primo bonifico conviene quindi far controllare il fascicolo da un professionista fiscale, soprattutto quando l’impianto è inserito in una ristrutturazione più ampia.
Il controllo finale che rende davvero semplice la pratica
Per una casa standard, la combinazione più lineare è questa: verifica dei vincoli, installazione sul tetto in attività libera quando consentito, Modello Unico per la connessione e Bonus Casa gestito con pagamenti e documenti corretti. La semplificazione funziona quando ogni soggetto, dal tecnico all’installatore fino al commercialista, lavora sulla stessa configurazione.
La mia raccomandazione è chiedere prima dell’ordine una scheda scritta con titolo edilizio, requisiti del Modello Unico, tempi stimati, pratiche incluse e bonus applicabile. Bastano poche righe per evitare l’errore più costoso, cioè scoprire dopo l’installazione che un documento essenziale mancava.
